Les travaux de construction du futur équipement de l’Encrier ont débuté en janvier 2026. Retrouvez ici toutes les informations sur l’évolution de ces travaux de la déconstruction à la construction.
Avant janvier 2026, les bénévoles accompagnés des services techniques ont débarrassé les bâtiments du n°5 et n°7 rue des Trois Évêchés qui servaient jusque là de lieu de stockage.
Mise en place des travaux
Fin 2025
Avant janvier 2026, les bénévoles accompagnés des services techniques ont débarrassé les bâtiments du n°5 et n°7 rue des Trois Évêchés qui servaient jusque là de lieu de stockage.
Début janvier 2026, une opération de désamiantage de la médiathèque l’Encrier ainsi que des bâtiments du n°5 et du n°7 de la rue des Trois Évêchés a eu lieu.
Désamiantage
Début janvier 2026
Début janvier 2026, une opération de désamiantage de la médiathèque l’Encrier ainsi que des bâtiments du n°5 et du n°7 de la rue des Trois Évêchés a eu lieu.
Les travaux de déconstruction ont débuté à la mi-janvier 2026. Ils se sont poursuivis jusqu’au printemps 2026. La société Kerleroux a démonté les bâtiments précités et conservé à proximité les matériaux réutilisables à proximité (pierre, bois, terre, ardoises…) dans le but de les stocker jusqu’à leur réemploi pendant les travaux. Les composants polluants (amiante, plomb) ou non réutilisables ( cloisons, plafonds…) ont été évacués conformément aux normes en vigueur.
Déconstruction
Janvier 2026 >mars 2026
Les travaux de déconstruction ont débuté à la mi-janvier 2026. Ils se sont poursuivis jusqu’au printemps 2026. La société Kerleroux a démonté les bâtiments précités et conservé à proximité les matériaux réutilisables à proximité (pierre, bois, terre, ardoises…) dans le but de les stocker jusqu’à leur réemploi pendant les travaux. Les composants polluants (amiante, plomb) ou non réutilisables ( cloisons, plafonds…) ont été évacués conformément aux normes en vigueur.
La phase de déconstruction s’est terminée. Des contrôles de pollution des sols ont été réalisés. Aucune pollution n’a été constatée ce qui permettra de lancer la phase 2 des travaux en mai 2026, conformément au calendrier annoncé.
Fin de la phase 1 des travaux
Mars 2026
La phase de déconstruction s’est terminée. Des contrôles de pollution des sols ont été réalisés. Aucune pollution n’a été constatée ce qui permettra de lancer la phase 2 des travaux en mai 2026, conformément au calendrier annoncé.
Les ordres de services sont en cours. Durant cette phase de travaux, le maître d’œuvre, les entreprises et la commune se réunissent pour permettre une reprise des travaux sur site début juin.
Lancement de la phase 2 des travaux
Mai 2026
Les ordres de services sont en cours. Durant cette phase de travaux, le maître d’œuvre, les entreprises et la commune se réunissent pour permettre une reprise des travaux sur site début juin.

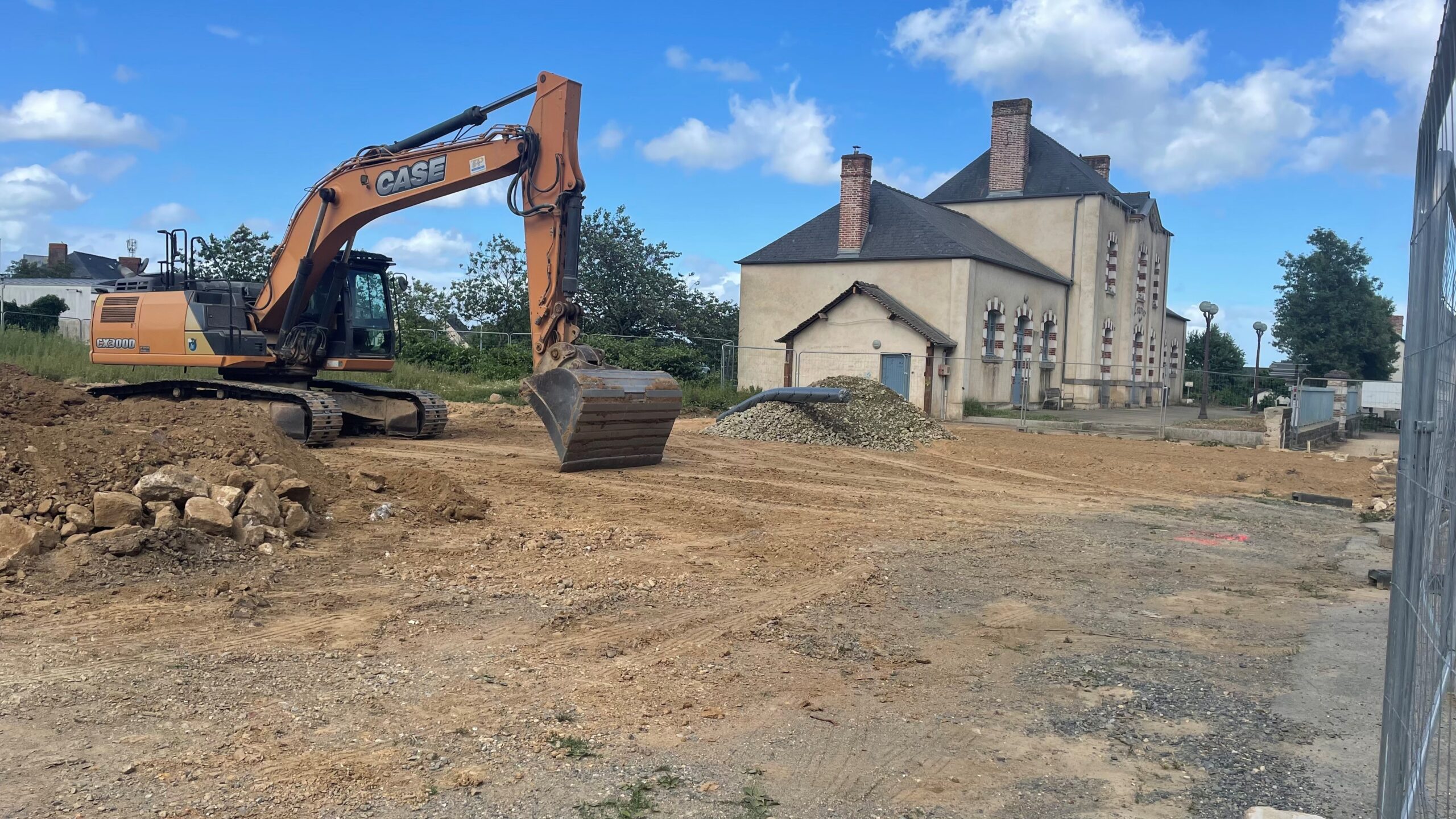

Les travaux de terrassement, débutés début juin, se termineront le 19 juin 2026. La terre présente sur le terrain à la suite de la phase de déconstruction a été réemployée pour permettre de combler les trous et d’aplanir le terrain. Le terrassement, réalisé par l’entreprise Potin TP, se fait également par empierrement pour permettre la solidité du terrain. La terre polluée par un plante invasive qui s’est développée pendant les travaux – la renouée du Japon – et les déchets du chantier sont en train d’être évacués.
Les pierres supplémentaires, qui avaient été laissées sur le terrain, ont été donné fin mai aux habitants qui se sont manifestés. Une grue sera installée sur le terrain début juillet pour permettre le démarrage des travaux du gros œuvre (fondations, murs…) par l’entreprise Coreva.
Les travaux de terrassement sont en cours
Juin 2026
Les travaux de terrassement, débutés début juin, se termineront le 19 juin 2026. La terre présente sur le terrain à la suite de la phase de déconstruction a été réemployée pour permettre de combler les trous et d’aplanir le terrain. Le terrassement, réalisé par l’entreprise Potin TP, se fait également par empierrement pour permettre la solidité du terrain. La terre polluée par un plante invasive qui s’est développée pendant les travaux – la renouée du Japon – et les déchets du chantier sont en train d’être évacués.
Les pierres supplémentaires, qui avaient été laissées sur le terrain, ont été donné fin mai aux habitants qui se sont manifestés. Une grue sera installée sur le terrain début juillet pour permettre le démarrage des travaux du gros œuvre (fondations, murs…) par l’entreprise Coreva.
Zoom sur… la déconstruction
Comme indiqué dans le bulletin n°113, la commune a engagé début janvier 2026 une étape décisive dans la réalisation de la future médiathèque augmentée de Romillé : la déconstruction des bâtiments situés aux numéros 5 et 7 de la rue des Trois Évêchés. Cette opération, coordonnée par le bureau d’études rennais TCE Ingénierie et réalisée par l’entreprise Kerleroux, marque le début concret du projet.
Déconstruction plutôt que démolition : le choix du réemploi
Contrairement à une démolition classique, la déconstruction consiste à démonter soigneusement les bâtiments afin de préserver un maximum d’éléments réutilisables.
Pierre, bois, terre, ardoises ou encore radiateurs seront ainsi extraits, triés et stockés sur site – ou à proximité – dans le but d’en intégrer le plus possible à la construction du futur équipement. Cette démarche permet de limiter le flux des déchets et des véhicules, de réduire l’empreinte carbone de l’opération et de donner une seconde vie à des matériaux issus du patrimoine bâti romilléen.
La terre, le bois en bon état de conservation, la pierre et les ardoises seront gardés. Les seuls matériaux non valorisés sur place seront les composants contenant des polluants (amiante, plomb), les cloisons, plafonds et doublages, les menuiseries intérieures, ainsi que les revêtements non réutilisables, qui feront l’objet d’une évacuation, conformément aux normes en vigueur.
Terre, bois, pierre, ardoise : faire du neuf avec le patrimoine communal
La construction à venir fera la part belle aux matériaux naturels et notamment à la terre, ressource abondante sur le site. Elle sera utilisée sous plusieurs formes : bauge pour les murs porteurs, torchis pour les cloisons et enduits pour les finitions intérieures. Les ardoises récupérées serviront quant à elles à créer une bande stérile en pied de bâtiment, contribuant à sa préservation.
Une partie du bois sera réemployée comme tasseaux acoustiques ou éléments d’ossature pour les cloisons en terre. La pierre extraite rejoindra l’aménagement paysager extérieur et pourra également être utilisée pour des travaux de restauration du patrimoine communal. Les radiateurs seront réinstallés dans le projet. Enfin, les matériaux sauvegardés lors de la déconstruction qui ne trouveraient pas leur place dans la future médiathèque seront donnés à des associations, afin de prolonger encore la logique de réemploi.
À l’issue de cette phase préparatoire, les travaux de construction de l’extension de la médiathèque débuteront au début du deuxième trimestre 2026 : un équipement culturel, social et associatif moderne que la commune a souhaité durable et exemplaire sur le plan environnemental, comme l’illustre déjà cette première étape.
