Aménagement du faubourg de l’Encrier : suivi des travaux

Avant janvier 2026, les bénévoles accompagnés des services techniques ont débarrassé les bâtiments du n°5 et n°7 rue des Trois Évêchés qui servaient jusque là de lieu de stockage.

Avant janvier 2026, les bénévoles accompagnés des services techniques ont débarrassé les bâtiments du n°5 et n°7 rue des Trois Évêchés qui servaient jusque là de lieu de stockage.

Début janvier 2026, une opération de désamiantage de la médiathèque l’Encrier ainsi que des bâtiments du n°5 et du n°7 de la rue des Trois Évêchés a eu lieu.

Début janvier 2026

Début janvier 2026, une opération de désamiantage de la médiathèque l’Encrier ainsi que des bâtiments du n°5 et du n°7 de la rue des Trois Évêchés a eu lieu.

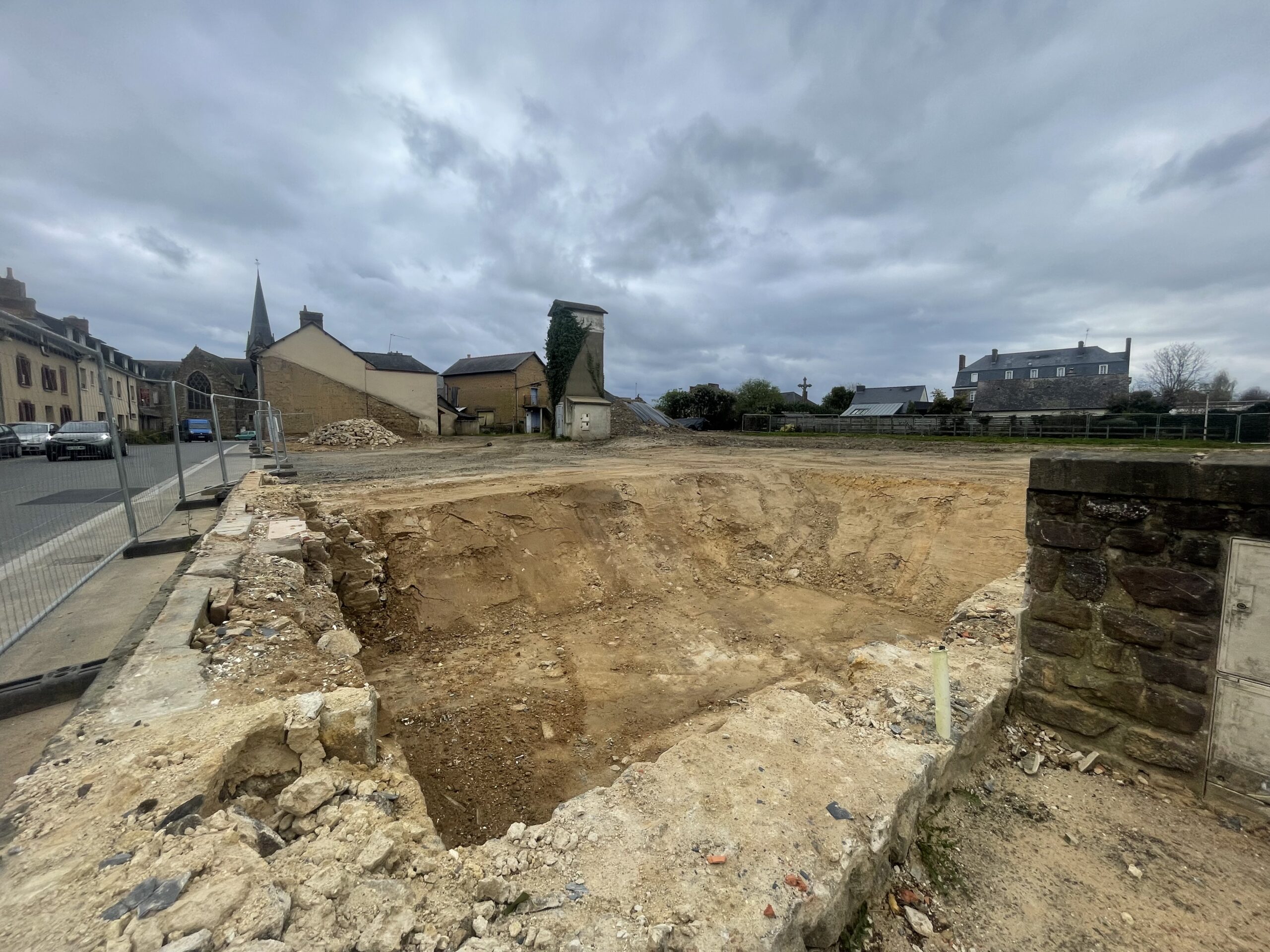

Les travaux de déconstruction ont débuté à la mi-janvier 2026. Ils se poursuivent actuellement jusqu’au printemps 2026. La société Kerleroux démonte actuellement les bâtiments précités et disposent les matériaux réutilisables (pierre, bois, terre, ardoises…) à proximité dans le but de les stocker jusqu’à leur réemploi pendant les travaux. Les composants polluants (amiante, plomb) ou non réutilisables ( cloisons, plafonds…) seront évacués conformément aux normes en vigueur.

Janvier 2026 >mars 2026

Les travaux de déconstruction ont débuté à la mi-janvier 2026. Ils se poursuivent actuellement jusqu’au printemps 2026. La société Kerleroux démonte actuellement les bâtiments précités et disposent les matériaux réutilisables (pierre, bois, terre, ardoises…) à proximité dans le but de les stocker jusqu’à leur réemploi pendant les travaux. Les composants polluants (amiante, plomb) ou non réutilisables ( cloisons, plafonds…) seront évacués conformément aux normes en vigueur.

Zoom sur… la déconstruction

Comme indiqué dans le bulletin n°113, la commune a engagé début janvier 2026 une étape décisive dans la réalisation de la future médiathèque augmentée de Romillé : la déconstruction des bâtiments situés aux numéros 5 et 7 de la rue des Trois Évêchés. Cette opération, coordonnée par le bureau d’études rennais TCE Ingénierie et réalisée par l’entreprise Kerleroux, marque le début concret du projet.

Contrairement à une démolition classique, la déconstruction consiste à démonter soigneusement les bâtiments afin de préserver un maximum d’éléments réutilisables.

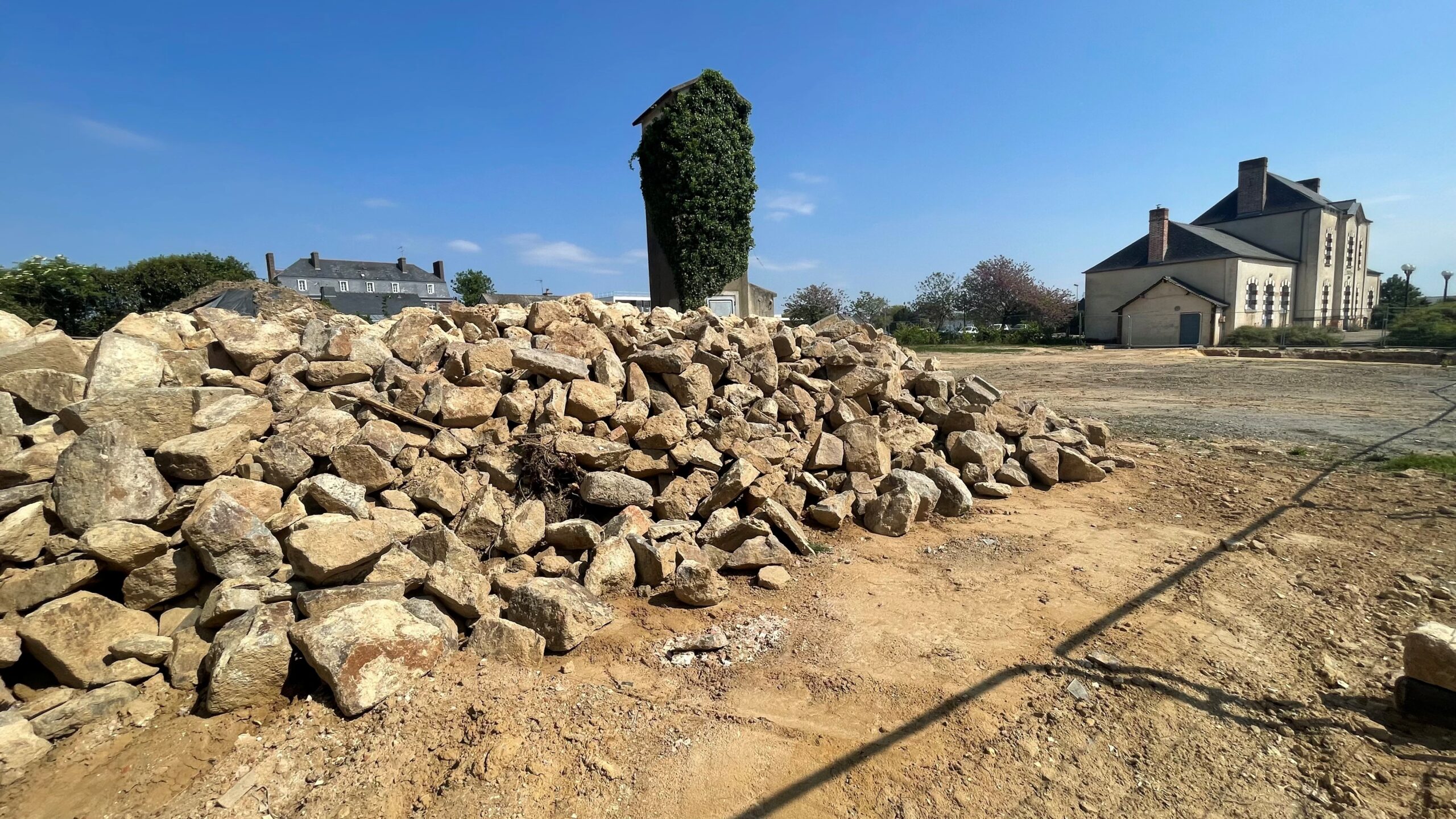

Pierre, bois, terre, ardoises ou encore radiateurs seront ainsi extraits, triés et stockés sur site – ou à proximité – dans le but d’en intégrer le plus possible à la construction du futur équipement. Cette démarche permet de limiter le flux des déchets et des véhicules, de réduire l’empreinte carbone de l’opération et de donner une seconde vie à des matériaux issus du patrimoine bâti romilléen.

La terre, le bois en bon état de conservation, la pierre et les ardoises seront gardés. Les seuls matériaux non valorisés sur place seront les composants contenant des polluants (amiante, plomb), les cloisons, plafonds et doublages, les menuiseries intérieures, ainsi que les revêtements non réutilisables, qui feront l’objet d’une évacuation, conformément aux normes en vigueur.

La construction à venir fera la part belle aux matériaux naturels et notamment à la terre, ressource abondante sur le site. Elle sera utilisée sous plusieurs formes : bauge pour les murs porteurs, torchis pour les cloisons et enduits pour les finitions intérieures. Les ardoises récupérées serviront quant à elles à créer une bande stérile en pied de bâtiment, contribuant à sa préservation.

Une partie du bois sera réemployée comme tasseaux acoustiques ou éléments d’ossature pour les cloisons en terre. La pierre extraite rejoindra l’aménagement paysager extérieur et pourra également être utilisée pour des travaux de restauration du patrimoine communal. Les radiateurs seront réinstallés dans le projet. Enfin, les matériaux sauvegardés lors de la déconstruction qui ne trouveraient pas leur place dans la future médiathèque seront donnés à des associations, afin de prolonger encore la logique de réemploi.

À l’issue de cette phase préparatoire, les travaux de construction de l’extension de la médiathèque débuteront au début du deuxième trimestre 2026 : un équipement culturel, social et associatif moderne que la commune a souhaité durable et exemplaire sur le plan environnemental, comme l’illustre déjà cette première étape.

Aménagement du faubourg de l’Encrier : suivi des travaux
